तनहुँ जलविद्युत आयोजना तोकिएकै समयमा सम्पन्न गर्न निर्देशन
तनहुँ जलविद्युत आयोजना तोकिएकै समयमा सम्पन्न गर्न निर्देशन

काठमाडौं । तनहुँमा निर्माणाधीन १४० मेगावाट जडित क्षमताको तनहुँ जलविद्युत आयोजना समयमै निमार्ण सम्पन्न गर्न नेपाल विद्युत प्राधिकरणका कार्यकराी निर्देशक कुलमान घिसिङले निर्देशन दिएका छन् । एसियाली विकास बैंक (एडीबी) र नेपाल विद्युत प्राधिकरणको उच्चस्तरीय टोलीले जलविद्युत आयोजनाको स्थलगत अनुगमन गर्दै उक्त निार्देशन दिएको हो ।

एडीबीको नेपाल आवासीय नियोगका निर्देशक आर्नो कुश्वा, प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङलगायतको टोलीले सोमबार र मंगलबार आयोजनाका बाँध, भूमिगत विद्युतगृह, मुख्य सुरुङलगायतका संरचनहरुको निर्माण कार्यको अनुगमन गरेका हुन् ।

आयोजनाको प्याकेज–१ (बाँध तथा हेडवर्क्स), दोस्रो प्याकेज–२ (विद्युतगृह, मुख्य सुरुङ तथा सम्बन्धित उपकरणहरु) र तेस्रो प्याकेज (दमौली–भरतपुर २२० केभी प्रसारणलाइन) निर्माणमा संलग्न आयोजना व्यवस्थापन, निर्माण व्यवसायी, परामर्शदाताहरुसँग छलफल गरी निर्माण प्रगति, निर्माणमा देखिएका समस्या लगायतका विषय छलफल गरेको हो ।

प्राधिकरणका कार्यकारी निर्देशक घिसिङले निर्माणमा देखिएका समस्या समाधान गर्न सक्दो सहयोग गर्ने प्रतिबद्धता जनाउँदै टोलीले आयोजनालाई तोकिएकै समयमा सम्पन्न गर्न निर्देशन दिए। आयोजनाको समग्र निर्माण २०८३ जेठभित्र सक्ने लक्ष्य राखिएको छ ।

आयोजनाको सहुलितपूर्ण ऋण प्रवाह गरेको एडीबीको नेपाल आवासीय नियोग निर्देशक कुश्वाले आयोजनालाई तोकिएकै समयमा सम्पन्न गर्नु पर्ने बताए।

‘मुख्य रुपमा प्याकेज–१को निर्माण महत्वपूर्ण तथा चुनौतीपूर्ण देखिएकोले निर्माण विधिमा ध्यान दिई उपकरण तथा जनशक्ति थप गर्नु पर्ने आवश्यकता देखिन्छ’ उनले भने । प्राधिकरणका कार्यकारी निर्देशक एवम् आयोजनाको प्रवर्द्धक तनहुँ हाइड्रोपावरका अध्यक्ष घिसिङले आयोजनाको निर्माण सम्पन्न गर्न हाल तय गरिएको तालिका नै अन्तिम भएकोले सोही लक्ष्यलाई पुरा गर्ने गरी काम गर्न निर्देशन दिए ।

‘बाँध निर्माणका लागि नदी फर्काउने तथा स्लोप कटान चुनौतीपूर्ण देखिन्छ, यसका लागि दक्ष जनशक्ति र उपकणहरु थप गरी कामलाई तीब्रताका साथ अगाडि बढाउनु पर्छ, आयोजनका तर्फबाट गर्नु पर्ने सहयोग र सहजीकरणमा हामी सँधै तयार छौं’ घिसिङले भने ।

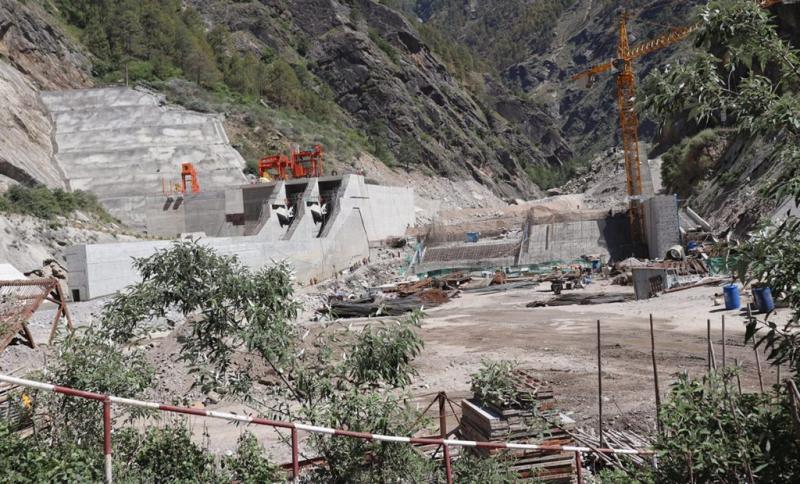

तनहुँ हाइड्रोपावरका प्रबन्ध सञ्चालक किरणकुमार श्रेष्ठले निर्माण कार्यमा भइरहेको प्रगतिबारे जानकारी गराएका थिए । आयोजनाको प्याकेज–१ अन्तर्गत १४० मिटर अग्लो बाँध निर्माण कार्य सोङ्ग दा कर्पोरेसन, भियतनाम–कालिका कन्सट्रक्सन प्रालि नेपाल जेभीले गरिरहेको छ ।

जसअन्तर्गत अहिले मुख्य बाँध निर्माणका लागि नदी फर्काउनका लागि आवश्यक दुई वटा डाइभर्सन सुरुङ, बाँधको दायाँ तथा बायाँतर्फबाट स्लोप कटानलगायतका निर्माण कार्यहरु भइरहेका छन् । ५३८.५ मिटर लम्बाइको डाइभर्सन सुरुङ–१ र ६२२.५ मिटर लम्बाइ भएको डाइभर्सन सुरुङ–२को वारपार गरी (ब्रेक थ्रू) कंक्रिट लाइनिङको काम भइरहेको छ ।

प्योकेज–२ अन्तर्गत सिनो हाइड्रो कर्पोरेसन, चीनले भूमिगत विद्युतगृह, मुख्य सुरुङ, र हाइड्रोमेकालिन तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालन लगायतका कार्यहरु गरिरहेको छ । विद्युत गृह खन्ने कार्य सम्पन्न गरी कंक्रिटिङ कार्य गरिरहेको छ । टेलरेस सुरुङ निर्माण अन्तिम चरणमा छ । पेनस्टक पाइप जडान तथा सर्ज ट्यांक निर्माण कार्य जारी रहेको छ । १४५६ मिटर मुख्य सुरुङमध्ये ७९० मिटर खन्ने कार्य सम्पन्न भएको छ ।

प्याकेज–३ अन्तर्गत केईसी इन्टरनेसनल, भारतले दमौलीबाट चितवनको भरतपुरसम्म २२० केभीको ३६ किलोमिटर डबल सर्किट प्रसारणलाइन निर्माण कार्य गरिरहेको छ । प्रसारण लाइनका ९४ वटा टावरमध्ये ५१ वटा टावरको जग हालिएको छ । साथै ३२ वटा टावर जडान कार्य, ०.९८८३ किमि तार तान्ने र ८ वटा टावरको जग संरक्षण कार्य सम्पन्न भएको छ । एक स्थानमा टावर जडान, दुई स्थानमा संरक्षण कार्य र ६ स्थानमा जग हाल्ने कार्य भइरहेका छन् ।

आयोजनाको कुल लागत (प्रसारणलाइन, ग्रामिण विद्युतीकरण तथा निर्माण अवधिको व्याज समेत) ५० करोड ५० लाख अमेरिकी डलरको लागि एडीबीले १५ करोड, जापान अन्तर्राष्ट्रिय सहयोग नियोग (जाइका)ले १८ करोड ४० लाख, युरोपियन लगानी बैंकले ८ करोड ५० लाख र नेपाल सरकार/नेपाल विद्युत प्राधिकरणले ८ करोड ६० लाख डलर व्यहोर्ने गरी वित्तीय व्यवस्थापन गरिएको छ ।

प्रतिक्रिया दिनुहोस्
अन्य समाचारहरु
काठमाडौं । जनता समाजवादी पार्टीका अध्यक्ष उपेन्द्र यादवले बजेटमा मधेशी समुदायलाई विभेद गरिएको बताएका छन् । प्रतिनिधिसभामा आर्थिक वर्ष २०८०/८१ को बजेट वक्तव्यमाथि छलफलमा भाग लिँदै अध्यक्ष यादवले मधेश प्रदेश र तराईका जिल्लालाई सबैभन्दा कम बजेट दिएर विभेद गरिएको आरोप लगाए । बजेट वक्तव्यमा पढेर सुनाएको भन्दा पनि मधेशका जिल्लामा कम बजेट दिइएको भन्दै उनले सोधे, ...
काठमाडौं । प्रधानमन्त्री पुष्पकमल दाहाल प्रचण्डले नागरिकता विधेयक प्रमाणीकरण गरेर राष्ट्रपतिले संविधानलाई ट्र्याकमा ल्याएको बताएका छन् । साथै उनले संसदको दुबै सदनले दुई पटक पास गरेर पठाएको विधेयक प्रमाणीकरण नगर्दा पनि हुने नजीर बसे भोलि के हुन्छ भन्ने पनि प्रश्न गरे । सोमबार प्रतिनिधिसभा बैठकमा उठेको प्रश्नहरुको जवाफ दिने क्रममा प्रधानमन्त्री प्रचण्डले संसदले दोस्रो पटक पास ...
काठमाडौं । नेकपा एमालेका अध्यक्ष केपी शर्मा ओलीले प्रधानमन्त्री पुष्पकमल दाहाल प्रचण्डको भारत भ्रमणको उपलब्धि भनेको १५ वटा राँगा ल्याउनुमात्र भएको बताएका छन् । सोमबार प्रतिनिधिसभामा समय लिएर बोल्दै प्रमुख प्रतिपक्षी दलका नेता ओलीले १५ वटा राँगा ल्याउनुबाहेक अरु कुनै उपलब्धि हासिल नभएको दाबी गरे । ‘साँच्चै ल्याएको चाहिँ १५ वटा राँगा हो । अरु कुरा त ...
काठमाडौं । सरकारले झण्डै लामो समयदेखि अलपत्र कयौं सडकसहित विभिन्न पूर्वाधार आयोजनाका ठेक्काहरुको म्याद थप गर्न गृहकार्य थालेको छ । सरकारले निर्माण अवधि सकिन लागेका करिब ३ हजार वटा आयोजनाहरुको एकैपटक म्याद थप गर्ने तयारी गरेको हो । अहिले राष्ट्रिय गौरवका आयोजनाहरुको अधिकांश ठेक्काको पनि म्याद थप गर्ने तयारी हुँदैछ । निर्मााण व्यवसायीले सरकारकै कारण आयोजना ...
काठमाडौं । नेपाल राष्ट्र बैंकका गभर्नर महाप्रसाद अधिकारीले बजेटमा आएको कुरा कार्यान्वयन गर्ने खालको मौद्रिक नीति आउने बताएका छन् । उनले मौद्रिक नीति समग्र आर्थिक क्षेत्रको विकासलाई सहज हुने खालको ल्याइने बताएका हुन् । सोमबार काठमाडौंमा इकोनोमिक मिडिया सोसाइटी नेपाल (इमसन)ले आयोजना गरेको कार्यक्रममा बोल्दै गभर्नर अधिकारीले सरकारले आगामी आर्थिक वर्षका लागि ल्याएको बजेटको प्रशंसा गरेका ...
जापान विशेष
आजको विनिमय दर
नेपाली पात्रो
प्रश्नउत्तर र पुरस्कार
जापानको सिमा बाट सबै भन्दा नजिकै रहेको देश् कुन् हो?
रूस
चीन
कोरिया
भियतनाम
